Tại dự án Dự án đường dây 500KV Lào Cai - Vĩnh Yên (đoạn qua tỉnh Lào Cai), gần 1000 công nhân, cán bộ kỹ thuật quyết tâm "vượt nắng, thắng mưa" ngày đêm trên công trường.

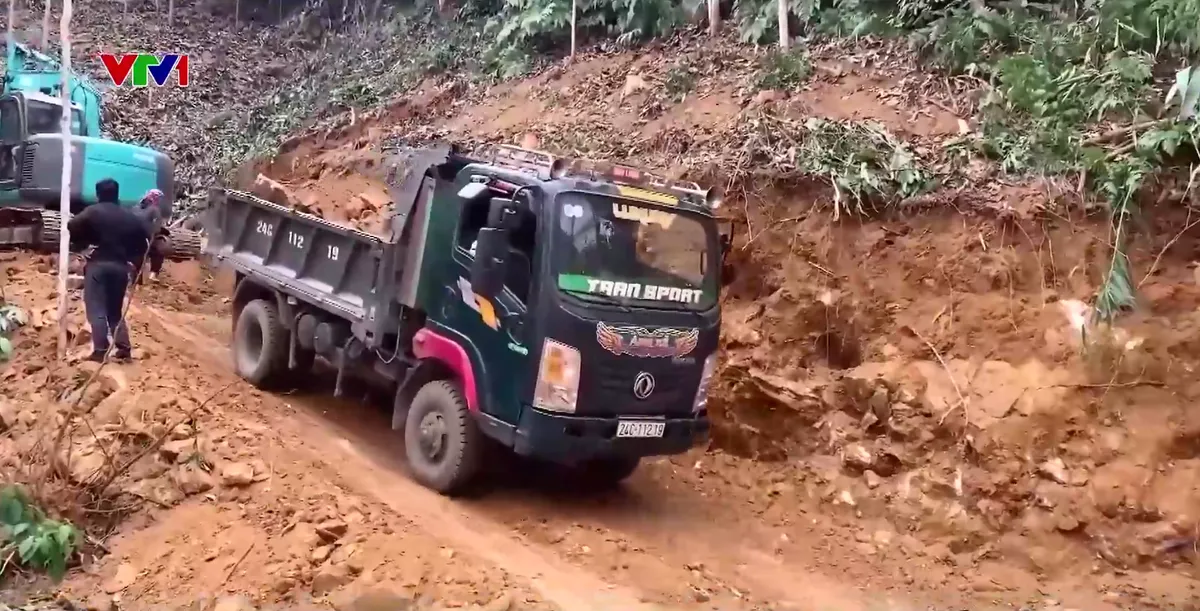

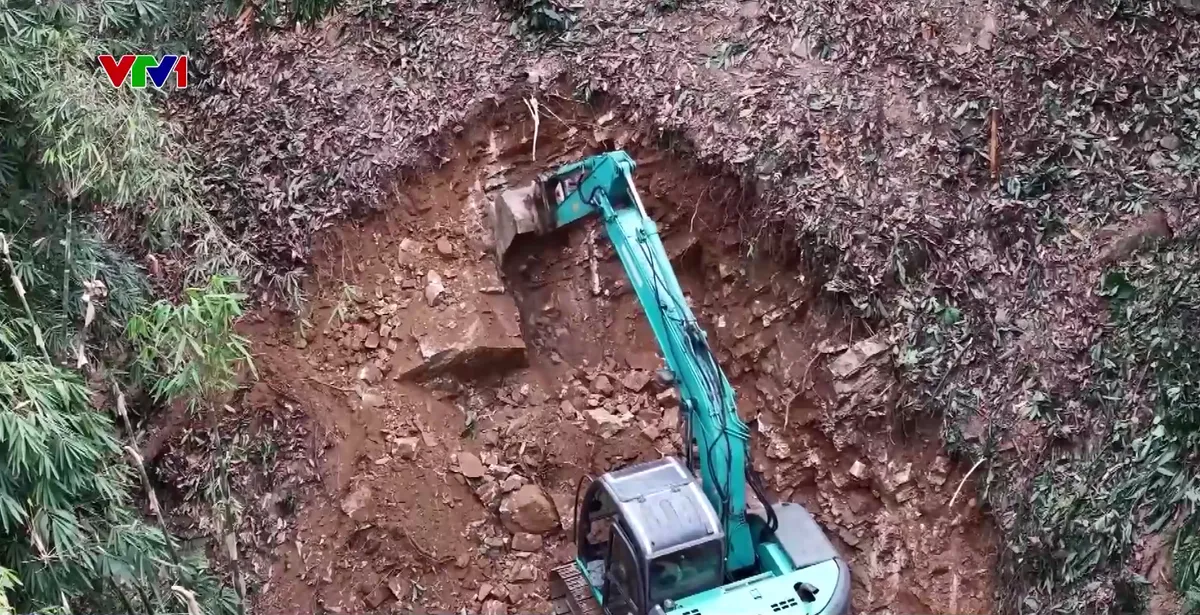

Vị trí thi công cột điện VT24 tại xã Xuân Quang, huyện Bảo Thắng được đánh giá là có địa hình hiểm trở, khó khăn trong thi công. Không quản ngại ngày đêm, tổ thi công gồm 18 cán bộ, công miệt mài làm việc trên công trường để hoàn thành toàn bộ khối lượng công việc xong trước ngày 5/5.
Anh Lê Văn Hồng, Tổ trưởng Tổ thi công vị trí VT24, Dự án Đường dây 500KV Lào Cai - Vĩnh Yên cho biết: "Huy động 100% quân số thi công, cố gắng nhất để đảm bảo về an toàn, tiến độ cũng như là chất lượng của công trình".
Công ty Cổ phần xây lắp và dịch vụ Sông Đà được giao thực hiện gói thầu số 1 với 51 vị trí cột. Đa số các vị trí cột đều ở địa thế bất lợi. Với sự ủng hộ của chính quyền địa phương và người dân trong vùng dự án, đơn vị quyết tâm cao nhất hoàn thành sớm kế hoạch đề ra.
Ông Nguyễn Cao Ngọc, Phó Tổng Giám đốc Công ty Cổ phần Xây lắp và Dịch vụ Sông Đà cho biết: "Chúng tôi đã tập trung toàn bộ nhân lực, máy móc và thiết bị lên trên công trình và triển khai thi công theo đúng tinh thần ba ca, bốn kíp, ngày làm không đủ tiếp tục làm đêm".
Dự án đường dây 500KV Lào Cai - Vĩnh Yên có tổng mức đầu tư gần 7.420 tỷ đồng, với chiều dài gần 230 km đi qua địa phận 4 tỉnh Vĩnh Phúc, Phú Thọ, Lào Cai, Yên Bái. Tại Lào Cai, dự án đi qua 2 huyện Bảo Thắng và Bảo Yên với 100 vị trí đặt cột. Đến nay, dự án đang thi công 95 vị trí.
Việc hoàn thành đúng tiến độ dự án mà Thủ tướng giao không chỉ đảm bảo truyền tải điện, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc mà còn góp phần đảm bảo an ninh năng lượng quốc gia.
